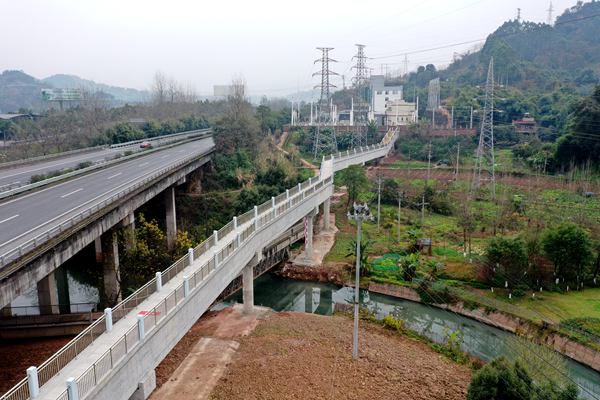

1月9日,國網重慶合川供電公司“板板橋”電力防汛主體工程全面竣工。國網重慶合川供電公司供圖

  1月9日,國網重慶合川供電公司完成合川區高陽路板板橋段電纜架空通道建設、12回新電纜敷設及試驗、通電等遷改工作,將改變該段地埋電纜和架空出線遇特大洪水被淹、停運避險的窘?jīng)r,提高合川區城南片區居民的供電可靠性。

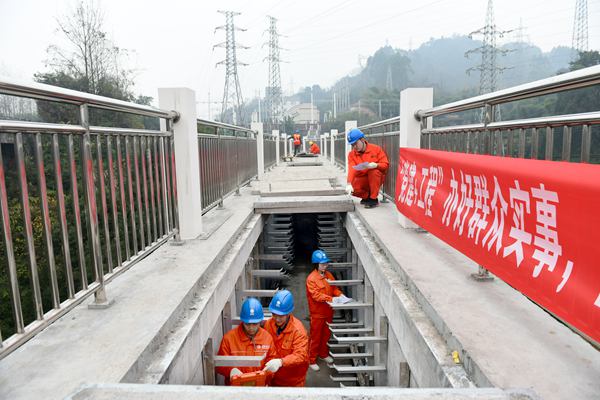

國網重慶合川供電公司員工正在對新遷電纜進行穿刺試驗。國網重慶合川供電公司供圖

  合川區高陽路板板橋臨近嘉陵江、涪江、渠江三江匯流下游河道。若遇特大洪水,由110千伏東津沱變電站引出的15回地下電纜(含3回客戶專用電纜)、4回架空出線面臨被淹風險,影響城南片區15個小區10.2萬戶居民正常供電。

  為提高板板橋段電纜線路抵御洪水能力,保障沿線居民可靠供電,重慶合川供電公司于2021年4月26日籌備地下電纜抬高遷移工程,2021年7月15日啟動建設。該工程新建249米架空電纜通道,將防洪高程水位由209米抬高至214.47米。同時,將地下8回有接頭電纜、4回架空出線改為電纜遷移至新建架空電纜通道內。原地下4回無接頭電纜暫不改造,3回客戶專用電纜由客戶改造。

  據了解,本次新建的架空電纜通道內部高2米、寬1.6米,共5層電纜支架,按24 回電纜設計。新建通道起點接 110千伏東津沱變電站,上跨渡河、下穿 G75 蘭海高速,沿原電纜通道南側建起一座空中電纜廊橋,橋面兩側設護欄,并覆水泥蓋板兼作巡檢通道。橋后端接至同水平高度的電力電纜井。新建通道底部距離地面(渡河最低處橋墩)最高 10米。

  該公司編制工程全周期流程圖,梳理可能造成工程有序推進的“少數關鍵”問題,細化項目分工及職責,以“職責拼圖”模式構建起完整的互助互補、多維發力、協同共建的聯動機制,克服下跨(穿)高速路占地施工、國防光纜遷改等困難,推動項目建設按期、有序開展。

  1月9日,在參建各方的積極推動和高效配合下,經6個多月緊張施工作業,合川供電公司順利完成板板橋段地埋電纜遷改工程建設。(張艷)
